Hrubá stavba a obvodové konstrukce domu: přehledný průvodce podle česko-slovenského rozložení etap

Hrubá stavba je základem každého domu. Tvoří až 40 % celkových nákladů na stavbu. Co je hrubá stavba? a obvodové konstrukce domu. Co zahrnuje hrubá stavba domu?

Co zahrnuje hrubá stavba a obvodové konstrukce

Hrubá stavba zahrnuje výkop, základovou desku, svislé nosné zdivo, stropy, překlady, ztužující věnce, stropní konstrukce, schodiště, komín, krov a krytina. Nepatří tam okna, omítky, potěry ani rozvody. Základová deska a co hýbe její cenou. Základová deska je konstrukce, na které nejvíc doporučujeme nešetřit, protože jako jedinou už po dokončení domu nikdo neopraví.

Podkladová vrstva (podkladový beton) slouží k vyrovnání terénu a zajištění rovného základového podkladu. Obvodová izolace a bednění dávají základ pro obvodové stěny a tepelnou ochranu proti vlhkosti. Obvodové zdivo může být tepelně-izolační tvárnice nebo cihly. Vnitřní nosné stěny tvoří nosnou konstrukci domu, příčky jsou většinou nenosné.

Stropy mohou být montované z nosníků a vložek, nebo monolitické desky; ztužující věnce zajišťují vodorovnou tuhost konstrukce a přenášejí zatížení mezi stěnami. Krov a střecha zahrnují dřevěný krov, latě a kontralatě, parozábranu a difuzní folie, střešní krytinu a klempířské práce. Výplně otvorů zahrnují okna, dveře a garážová vrata, která bývají součástí domu.

Fáze výstavby hrubé stavby

  1. Příprava pozemku (1-2 týdny): vytyčení stavby geometrem, sejmutí ornice, zajištění inženýrských sítí a zařízení staveniště.
  2. Výkopy a základy (2-4 týdny): výkop stavební jámy, podkladní beton, bednění a armování základů, hydroizolace, zásypy a zhutňování.
  3. Svislé konstrukce (4-8 týdnů): vyzdění obvodového zdiva, osazení překladů nad otvory, železobetonový věnec, druhé podlaží a další věnce.
  4. Stropy (1-2 týdny): osazení stropních panelů, bednění monolitu, zemonolitnění spojů a vytvrdnutí betonu.

Hrubá stavba na klíč znamená, že jedna firma přebírá pozemek s projektem a předává dům pod střechou. Stavba domu na klíč bývá o 5-10 % dražší než součet dílčích řemesel, ale získáte návaznost prací a záruku. Rozdělení na etapy má smysl pro financování postupně, avšak vyžaduje koordinaci a jasnou zodpovědnost. Svépomoc je legitimní volba, jen ji nedoporučujeme tam, kde chyba stojí nejvíc, protože základy, věnce a krov patří k profesionálům.

Co je nutné mít pro cenovou nabídku

Projekt pro stavební povolení, situační výkres s osazením domu a informace o přípojkách. Inženýrskogeologický průzkum či měření radonu mohou usnadnit rozpočet. Bez projektu lze dát jen hrubý odhad podle plochy; konkrétní čísla až po prohlídce pozemku.

Základy a jejich vliv na cenu

Základová deska bývá nejdražší položkou; u domu o ploše kolem 100 m² se ceny pohybují kolem 280 000 až 450 000 Kč včetně výkopu, hydroizolace a záklopů. Svah, jílovité podloží či vysoká hladina spodní vody cenu zvyšují. Základová deska na klíč stojí o něco více, ale šetří čas a koordinaci.”

Podkladová vrstva, po ní hydroizolace a radonové souvrství, věnce a krov jsou kritické a je nutné je realizovat kvalitně, protože jejich vady se projevují až s časem. Základová deska tloušťky 150-250 mm; pro rodinné domy na nestabilním podloží 150 mm stačí, pro zděné patrové domy 200 mm a pro svažité nebo nestandardní podklady 250 mm.

Krok za krokem a praktické tipy

  • Kontrolujte rozsah práce v nabídkách - zda zahrnují položené okna, dveře a vnější krytinu; často se tyto položky rozcházejí.
  • Hledejte u základové desky i hydroizolace kvalitní řešení; vyznamenávají se geotextilií, poté XPS izolací a radonovou ochranou.
  • Před rozhodnutím zvažujte, zda je pro vás výhodnější hrubá stavba na klíč, nebo po etapách; zvažujte návaznost prací a záruky.
  • Ta správná tloušťka desky a její vyztužení (kari sítí) významně ovlivňují stabilitu budovy a budoucí opravám.
  • Věnujte pozornost tepelným mostům; ztužující věnce musí být izolovány z vnější strany a překlady také s izolací.
  • Pro zlepšení stability nadezdívky a propojení stropu s věncem se doporučuje vhodné ukotvení a provedení bednění.

Kdy bude dům konečně pod střechou a co následně?

Okamžik, kdy je dům pod střechou, je klíčový pro harmonogram; od té doby mráz ani déšť nezasahují do konstrukcí. Po dokončení hrubé stavby následují zateplení fasády, fasádní omítky, rozvody, SDK příčky a podhledy, vnitřní omítky, podlahy, obklady, malování a instalace sanitární techniky a kuchyně. Dům na klíč znamená, že vše se řeší jednou firmou a jednou zárukou.

Praktické doplňky a poznámky

Tabulka ukazuje orientační rozdělení ceny hrubé stavby na jednotlivé etapy, výpočty pro desky a věnce a vlivy terénu. Tabulka poznámek k výpočtům a praktickým tipům k výstavbě a výběru materiálů se v textu doplňuje.

EtapaPráceČas (týdny až měsíce)Klíčové poznámky
Příprava pozemkuVytyčení, sejmutí ornice, sítě1-2Koordinace sítí a geodézie
Základy a deskaVýkop, podklad, bednění, hydroizolace2-4Hydroizolace a výztuž
Svislé konstrukceZdivo, překlady, věnce4-8Věnce a tepelné izolace
StropyMontované nebo monolit1-2Vytvrzení a spojení

Po dokončení hrubé stavby následuje zateplení fasády a rozvody. Hrubá stavba v Praze a Středočeském kraji bývá nákladná, a proto je důležité vycházet z jasného rozpisu a kvalitních technických podkladů.

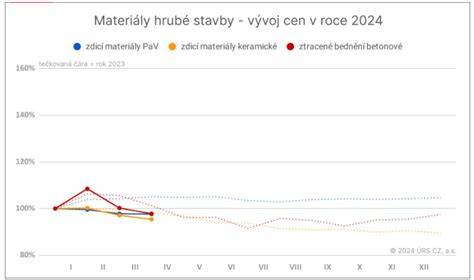

graf výstavby hrubé stavby a fází
