Suchá výstavba sádrokartonem nabízí rychlé a flexibilní řešení pro rekonstrukce bytů i novostavby. Tento text shrnuje postupy, které se opírají o rozsáhlé zkušenosti z praxe popsané v částech čteného materiálu a doplní je jasným rámcem pro plánování, výběr materiálů a samotnou montáž.
Plánování rozmístění a volba konstrukce
Než začnete, je nezbytné provést důkladnou přípravu. Plánování rozmístění sádrokartonových konstrukcí zahrnuje určení účelu příčky nebo podhledu, vyrovnání podhledu, vyznačení polohy a volbu konstrukce - kovová (CD, UD, CW, UW profily) nebo dřevěná. Vyznačíme obrysové linie na podlaze a stěnách, použijeme laser, vodováhu a brnkací šňůru k přesnému vyznačení a následnému připevnění nosné konstrukce. Pro přesné plánování doporučujeme využít kalkulačky materiálu pro odhad desek, profilů a vrutů.
Prostředí rozhoduje o typu desek: GKB (bílá) pro suché interiéry, GKBI (zelená) pro vlhké prostory, GKFI (červená) pro požárně odolné konstrukce, akustické desky a další varianty. Kovová konstrukce se vyznačuje odolností proti vlhkosti a deformacím a umožňuje vedení instalací uvnitř roštu. Příčky mohou být jednovrstvé, dvouvrstvé pro vyšší pevnost, a podhledy bývají nosně řešeny CD profily v rastru s ohledem na typ desek a požadavky na akustiku a tepelnou izolaci.
Postup montáže příček a podhledů krok za krokem
- Vyznačení obrysu a určení konstrukce. Na podlaze vyznačte polohu příčky nebo podhledu, následně připevněte UW profily po obvodu a CW profily vnitřně podle šířky opláštění. Oddělte obvodové profily od stěn pěnovou páskou pro akustické odstupnění.
- Opláštění a izolace. V prostoru mezi profilem vložte minerální izolaci, která zlepší akustiku i tepelnou izolaci. U podhledů instalujte izolaci před položením desek do rastru.
- Montáž desek. Desky se ukládají do rastru, s délkou a orientací odpovídající šířce profilů. Připevňují se samořeznými šrouby TN do profilů s roztečí 170-200 mm a hlavička vrutu je zapuštěna pod povrch. Při větších plochách dbejte na dilatační spáry.
- Tmelení a dokončovací práce. Spáry a hlavičky šroubů zatmelte, vložte výztužnou pásku a nechte zaschnout. Následně zvolte vhodnou technologii tmelení (P1, P2, P3, P4 podle požadavku na hladkost). Po zaschnutí jemně přebruste a připravte povrch na malování.
- Povrchové úpravy a malování. Povrch penetrujte pro sjednocení savosti a aplikujte první matný nátěr. Obklady a obklady v koupelnách plánujte s ohledem na vlhkost a použité desky (např. impregnované GKBI). Pro akustické zlepšení a vizuální efekt lze použít specifické barevné odstíny.
Technické detaily pro rošt a kotvení

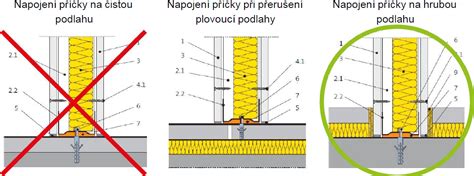

Klíčovým prvkem je dobře navržený rošt a správné kotvení. Obvodové profily by měly být ukotveny pevně do nosného zdiva, stropních nebo střešních konstrukcí. U stropů se nosné CD profily zavěšují na závěs, které musí být vhodné pro zatížení a typ stropu. Rozteče se odvíjejí od tloušťky desek: u stropů obvykle 400-500 mm, u stěn přibližně 600 mm. Desky se kotví podle profilu, v kraji 10-15 mm od okraje profilu, aby nedošlo k oslabení rohu a vzniku trhlin.
Pro příčky je důležitá správná konfigurace: UW profily na podlaze a stropu, CW stojiny mezi nimi. Důležité je posuv spár v jednotlivých řadách - spáry by neměly křížit rohy v jednom bodě. V některých případech lze provést dvojité opláštění pro vyšší únosnost a lepší akustiku.
Osvětlení a elektroinstalace v podhledech
Do podhledu je možné vést elektroinstalaci pro osvětlení a další techniku. Všechny kabely by měly být vedeny ve chráničkách a rozváděny v prostoru mezi profilem a deskou. Případně je třeba zabudovat vzduchotechniku a další rozvody dříve, než se uzavře stěna nebo podhled.
Rady pro dosažení profesionálního vzhledu
- Nářadí a materiály: Kvalitní akušroubovák, laser, nůž na sádrokarton, řezací nářadí, bruskou, zvedák na desky a izolaci. Používejte správné desky - GKBI pro vlhké prostory, GKFI pro požárně odolné zóny, akustické desky pro lepší zvládnutí zvuku.
- Postup tmelení: Spárování a tmelení provádějte v několika vrstvách, s použitím skelné pásky pro vyztužení spár a poté jemně obruste pro hladký povrch.
- Ochranná opatření: Při broušení používejte ochranné pomůcky a dveře do okolních místností opatřete ochranou proti šíření prachu.
- Ekologie: Sádrokarton je recyklovatelný a výroba má relativně nízký dopad na životní prostředí; recyklovaný materiál lze opět využít.
Časté chyby a jak jim předejít
- Nesprávné kotvení profilů - řešení: zkontrolujte rozteče a použijte správné hmoždinky a kotvy pro daný podklad.
- Chybějící výztužná páska ve spárách - řešení: použití pásky po celé délce spár a následné zatmelení.
- Nedostatečná izolace - řešení: vložení minerální izolace mezi profily pro lepší akustiku a tepelnou izolaci.
- Nepřesné měření a křížové spáry - řešení: vždy posunout spáry o minimálně 400 mm a používat laser pro přesné vyznačení.
Praktické tipy pro úspěšnou realizaci
- Nechte si materiály před montáží aklimatizovat v místnosti alespoň 24 hodin.
- Volte desky podle prostředí a zohledněte vlhkost a požární požadavky.
- Rozmístění a výber spojek profilů řešte tak, aby se minimalizovala možnost vzniku trhlin.
- Nenechávejte kabely a dráty bez ochrany v konstrukci - instalace by měla být hotová ještě před opleštěním.
Další možnosti a inspirace
Sádrokarton lze využít pro širokou škálu interiérových úprav: od jednoduchých příček až po složitější podhledy, obklady stěn a vestavěné skříně. Sklady a profily lze kombinovat pro dosažení specifických designových či akustických efektů.

Přehled klíčových kroků v krátkosti
- Stanovení účelu a volba konstrukce (kovová vs. dřevěná).
- Vyznačení polohy a rozvržení roštu a profilů.
- Instalace izolace a opláštění první strany.
- Montáž desek, spárování a tmelení.
- Finalizace povrchů a malba.
Základy zavěšení sádrokartonu
